Římskokatolická farnost – arciděkanství Kutná Hora pečuje o chrám svaté Barbory s láskou, úctou k jeho historii a odpovědností vůči budoucnosti. Na této stránce můžete nahlédnout do zákulisí oprav a příprav, které zajišťují, aby tento výjimečný prostor zůstal bezpečný, funkční a krásný i pro další generace.

INTERIÉR

KOMPLETNÍ MODERNIZACE ELEKTROINSTALACE, OSVĚTLENÍ, OZVUČENÍ

V následujících letech v chrámu svaté Barbory plánujeme kompletní modernizaci elektrických silnoproudých rozvodů a osvětlení, včetně nového designu svítidel, modernizace a posílení zabezpečení kostela, bezdrátových sítí a ozvučení. Součástí je také zvýšení požární bezpečnosti objektu instalací systémů EZS a EPS, provedení suchovodů, klíčového trezoru, nouzového osvětlení a dalších podpůrných prvků, které usnadní případný zásah Hasičského záchranného sboru ČR.

V současnosti probíhají přípravné práce a připravuje se architektonicko-technická soutěž na návrh nového interiérového osvětlení chrámu svaté Barbory.

Realizace modernizace je plánovaná na období 2027 – 2030.

ARCHITEKTONICKO – TECHNICKÁ SOUTĚŽ NA NÁVRH NOVÉHO OSVĚTLENÍ CHRÁMU

Aktuálně se připravuje architektonicko-technická soutěž na návrh nového interiérového osvětlení chrámu svaté Barbory. Soutěž má uzavřený charakter, avšak předchází jí otevřené předkolo, jehož vyhlášení proběhlo 12. listopadu 2025 na konferenci Světlo.

EXTERIÉR

OBNOVA TERASY ZÁPADNÍHO PORTIKU

V západní části průčelí chrámu byla zjištěna závažná porucha pískovcové dlažby na venkovním balkónu, kudy dešťová voda zatékala do depozitáře s historickými artefakty. Poškození způsobila nevhodná skladba povrchu z předchozí rekonstrukce. Projekt opravy, který připravil Ing. Petr Rohlíček, zahrnuje odstranění stávající dlažby, novou hydroizolaci, pokládku nové pískovcové dlažby a opravu poškozených omítek v depozitáři.

PRVNÍ ETAPA – ROK 2025

První etapa proběhla na jaře roku 2025 a zahrnovala obnovu podlahy terasy včetně nové hydroizolace, položení pískovcové dlažby na podkladní terče a osazení mosazné lišty po celém obvodu. K 21. květnu 2025 byly práce dokončeny. Celkové náklady první etapy se vyšplhaly na 1 468 238 Kč. Na projekt se podařilo získat dotace ve výši 1 085 800 Kč.

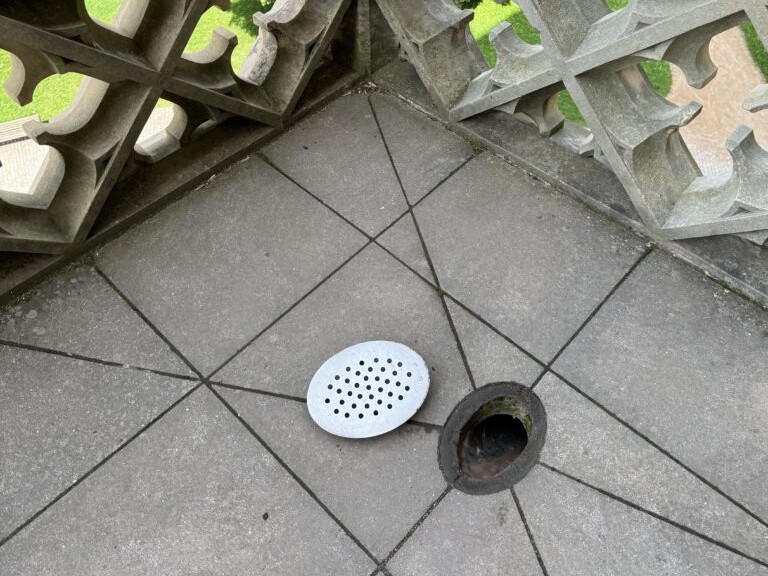

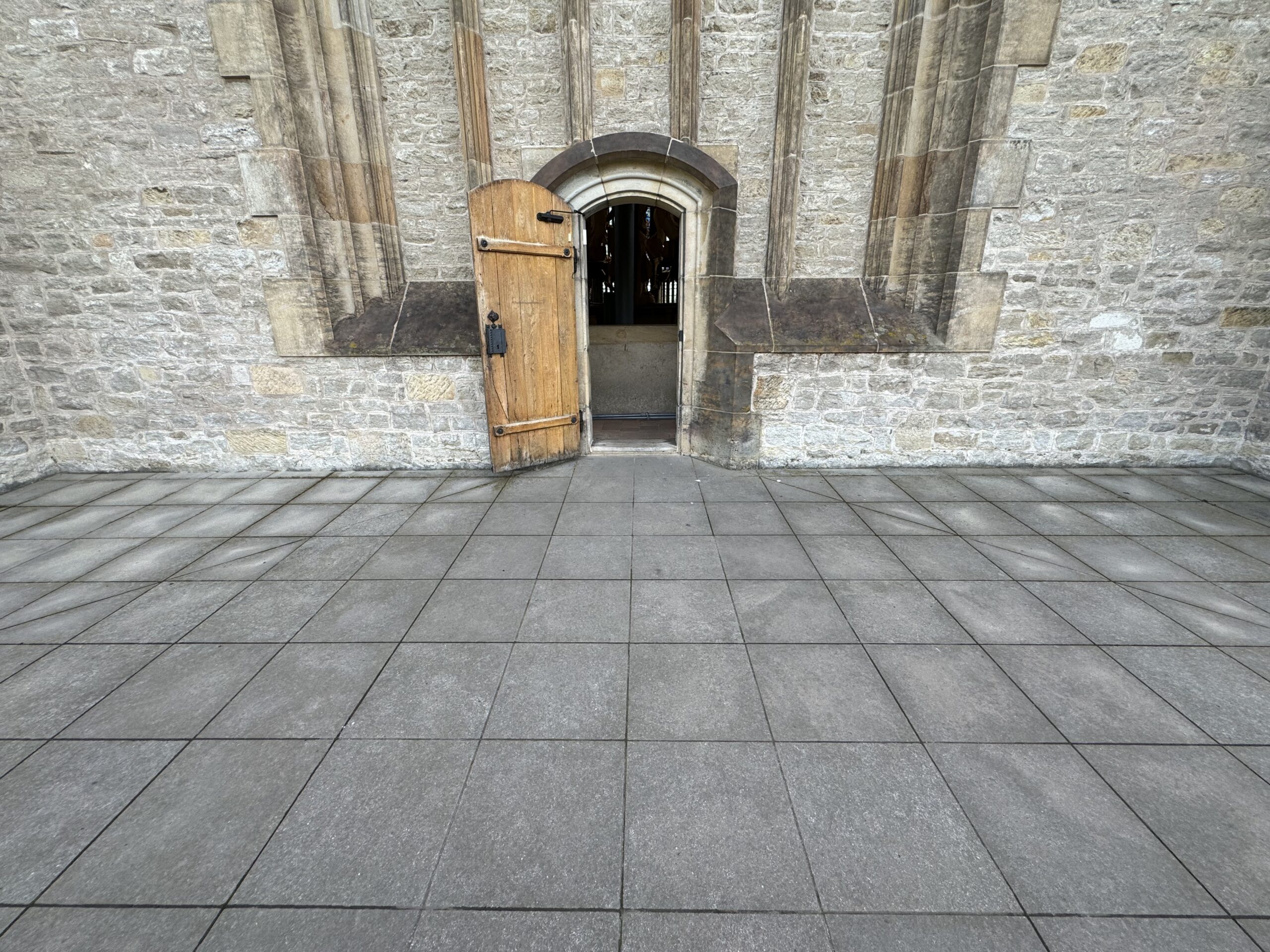

Před realizací

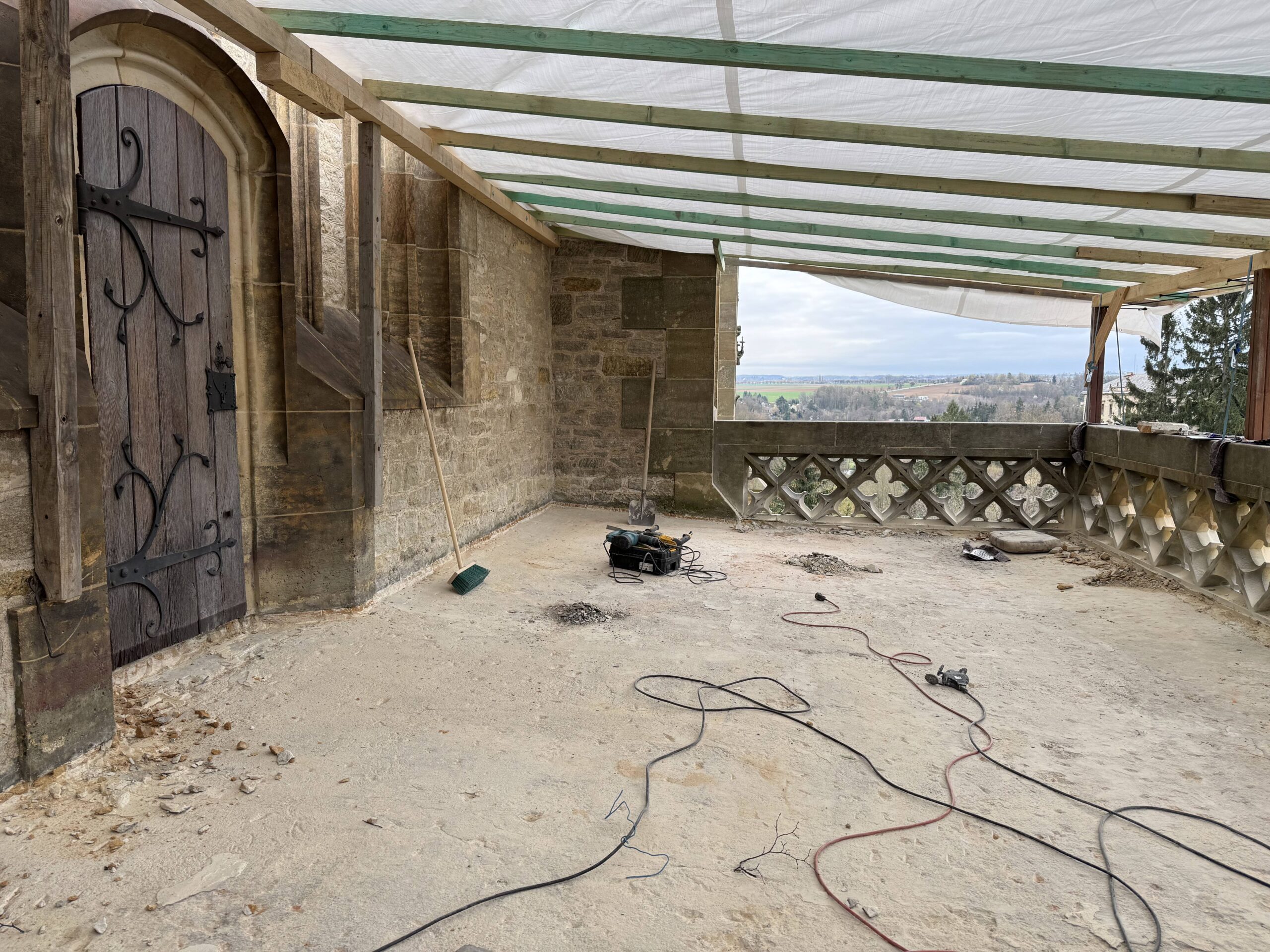

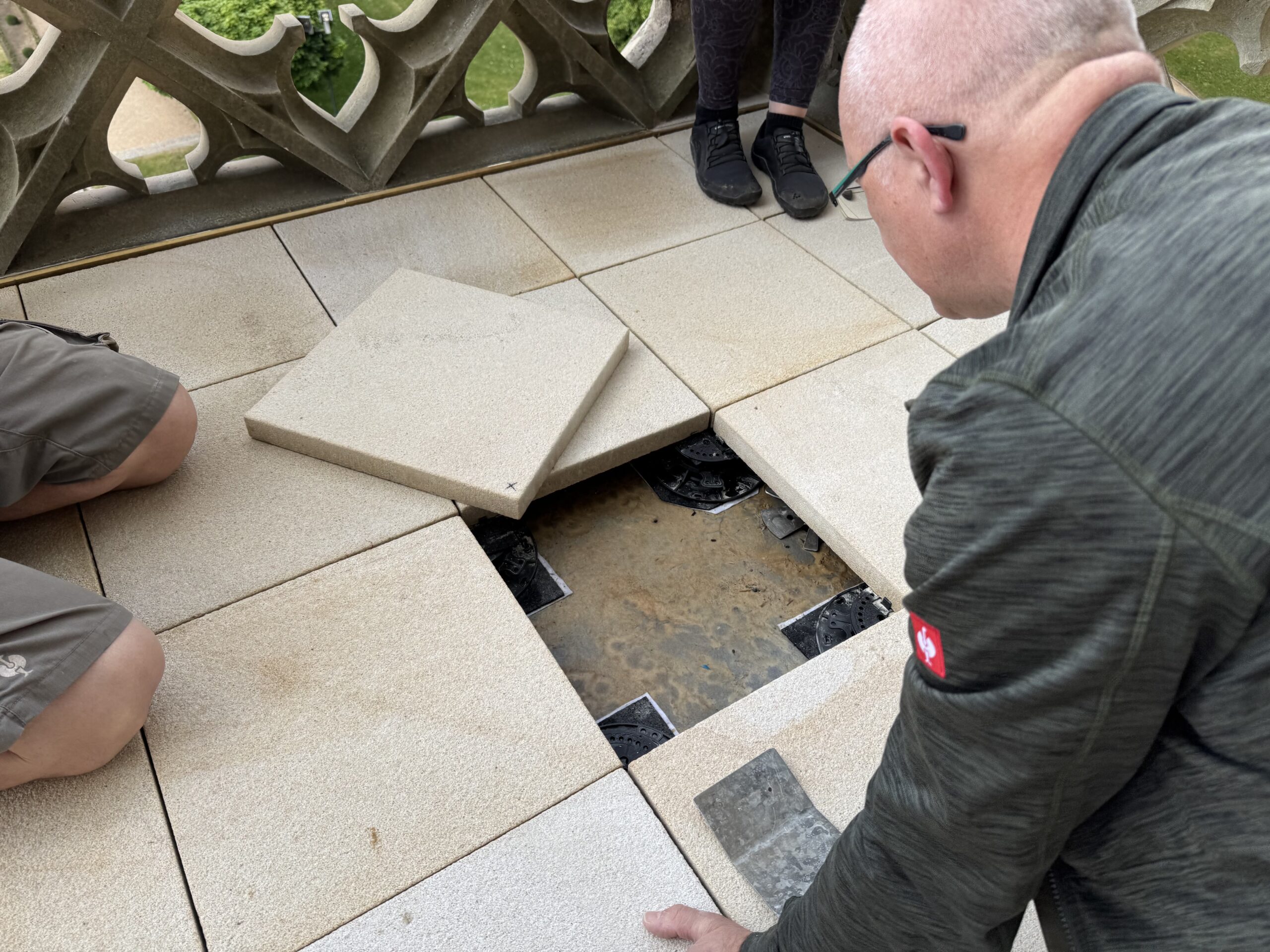

Realizace

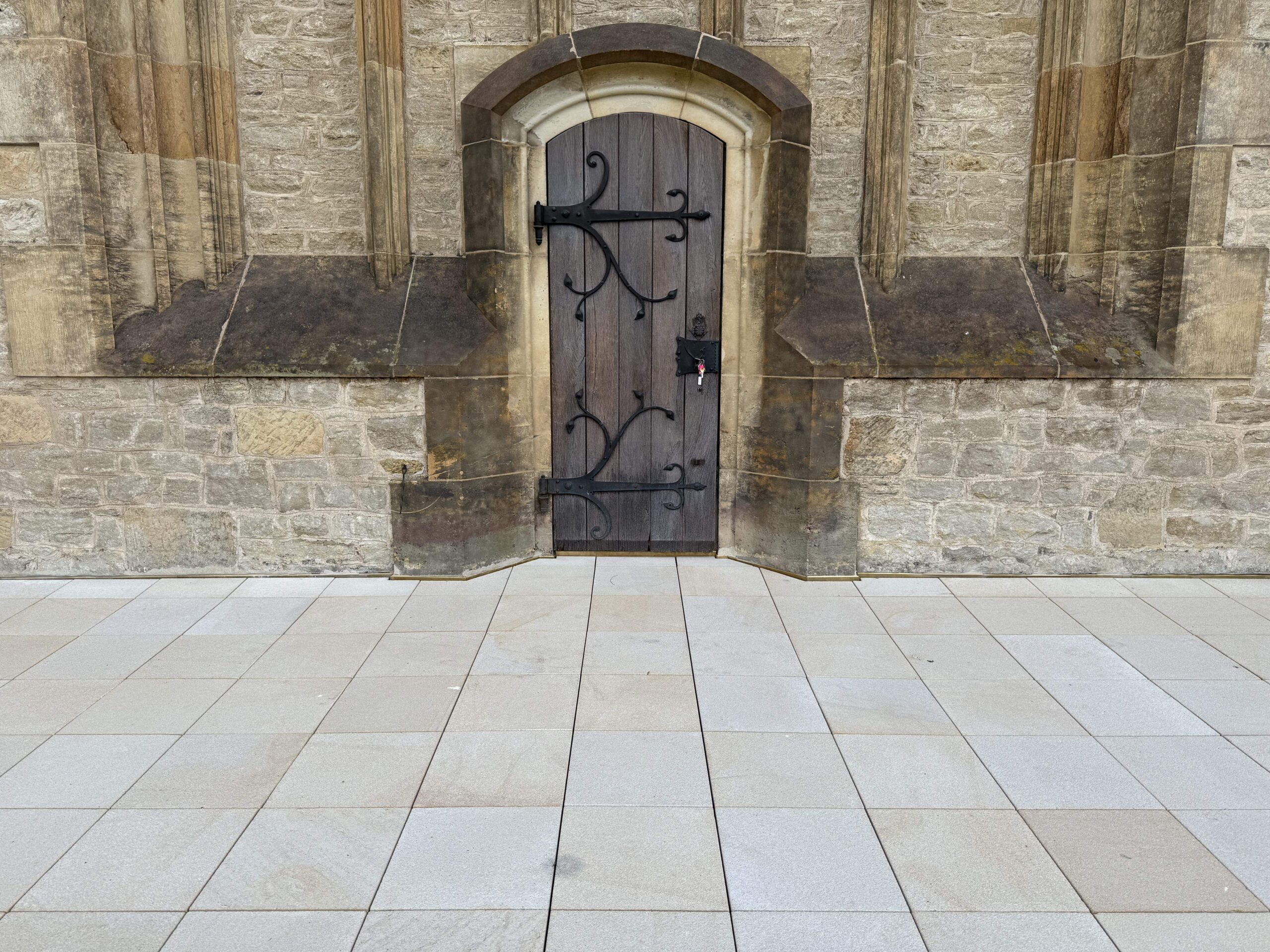

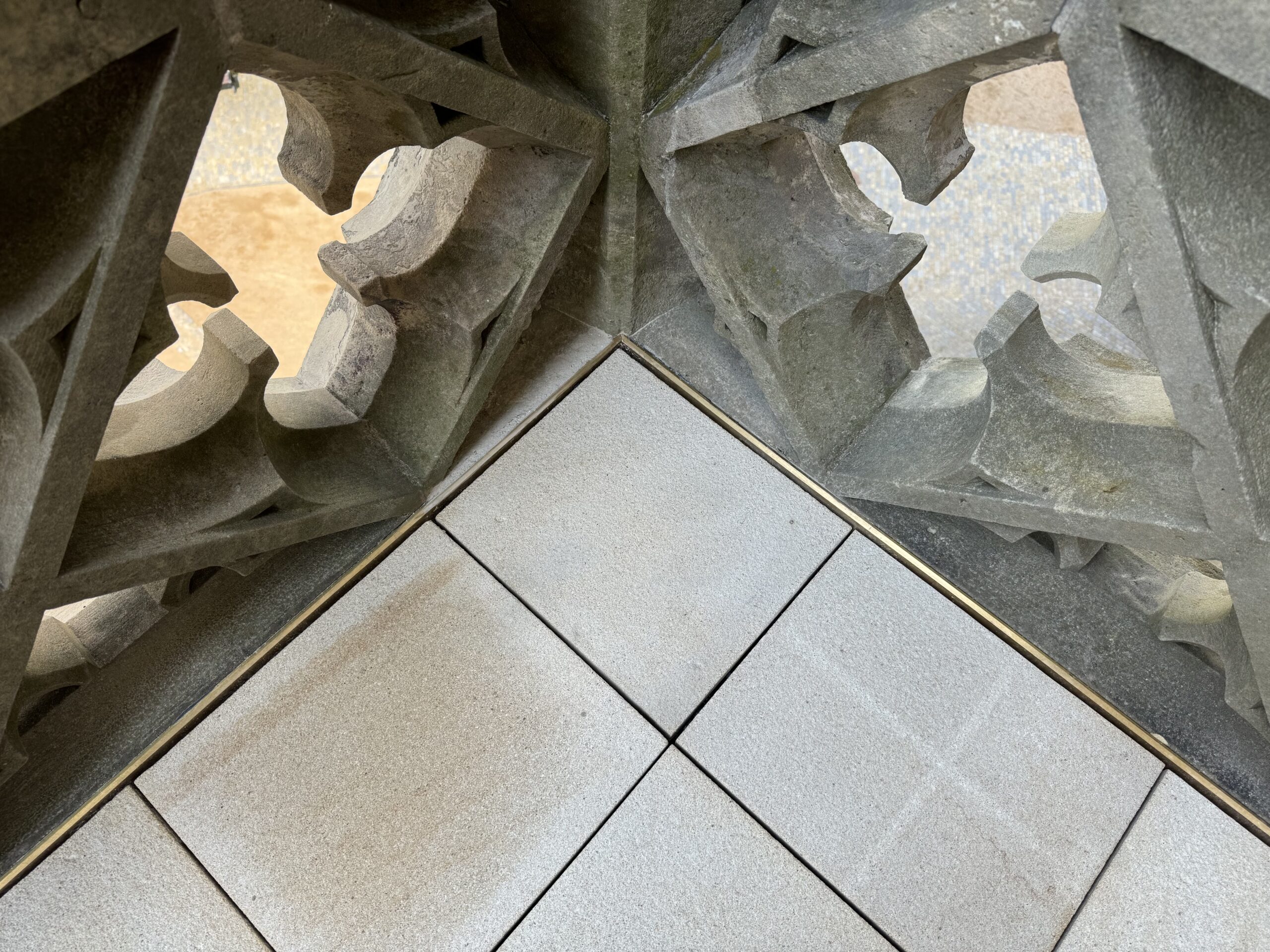

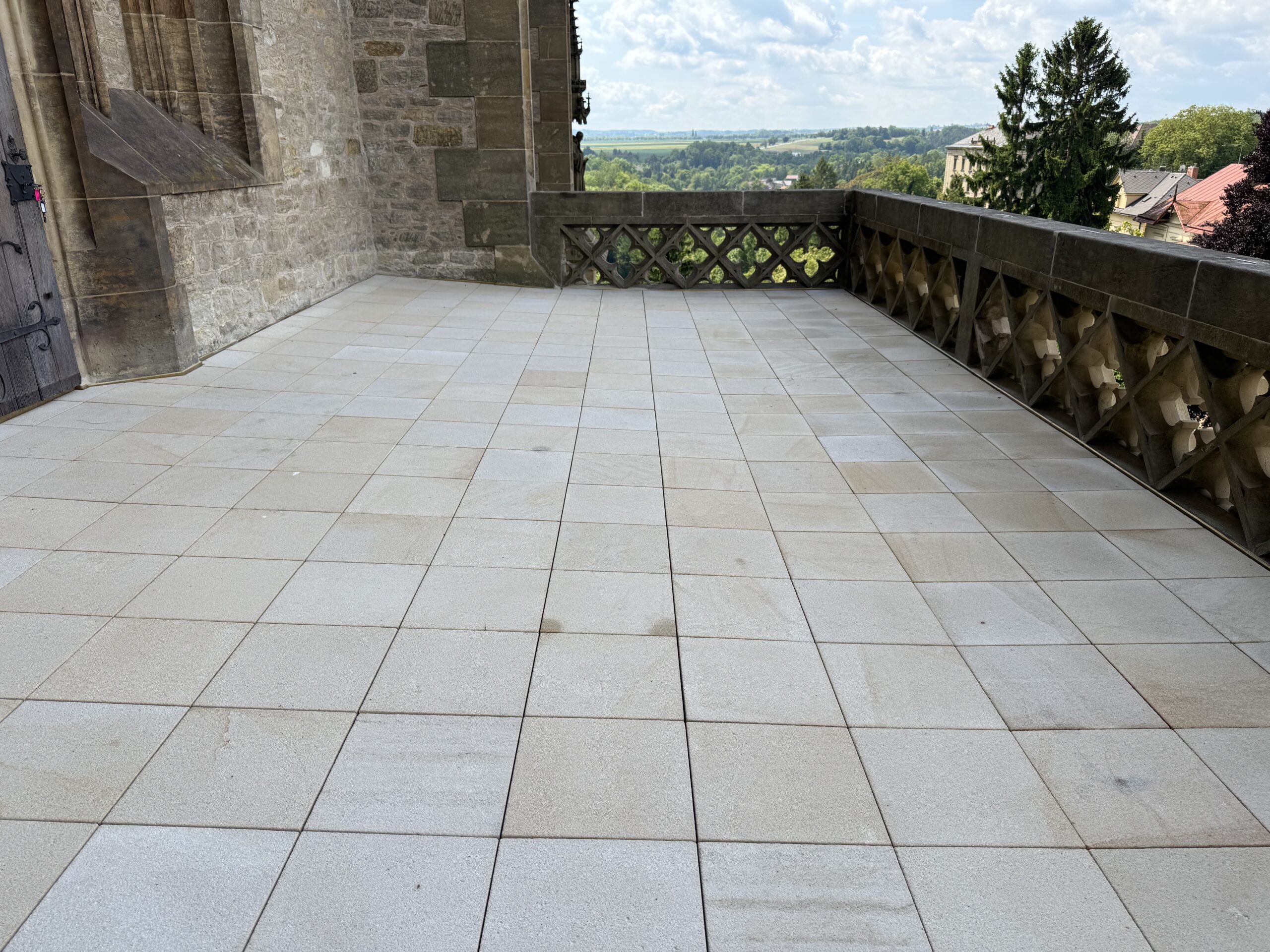

Po realizaci

DRUHÁ ETAPA – ROK 2026

Druhá etapa, zahrnující opravu poškozených omítek a novou výmalbu v depozitáři pod terasou, bude realizována v roce 2026.
Celkové náklady na tuto etapu jsou odhadnuty na 811 640 Kč.

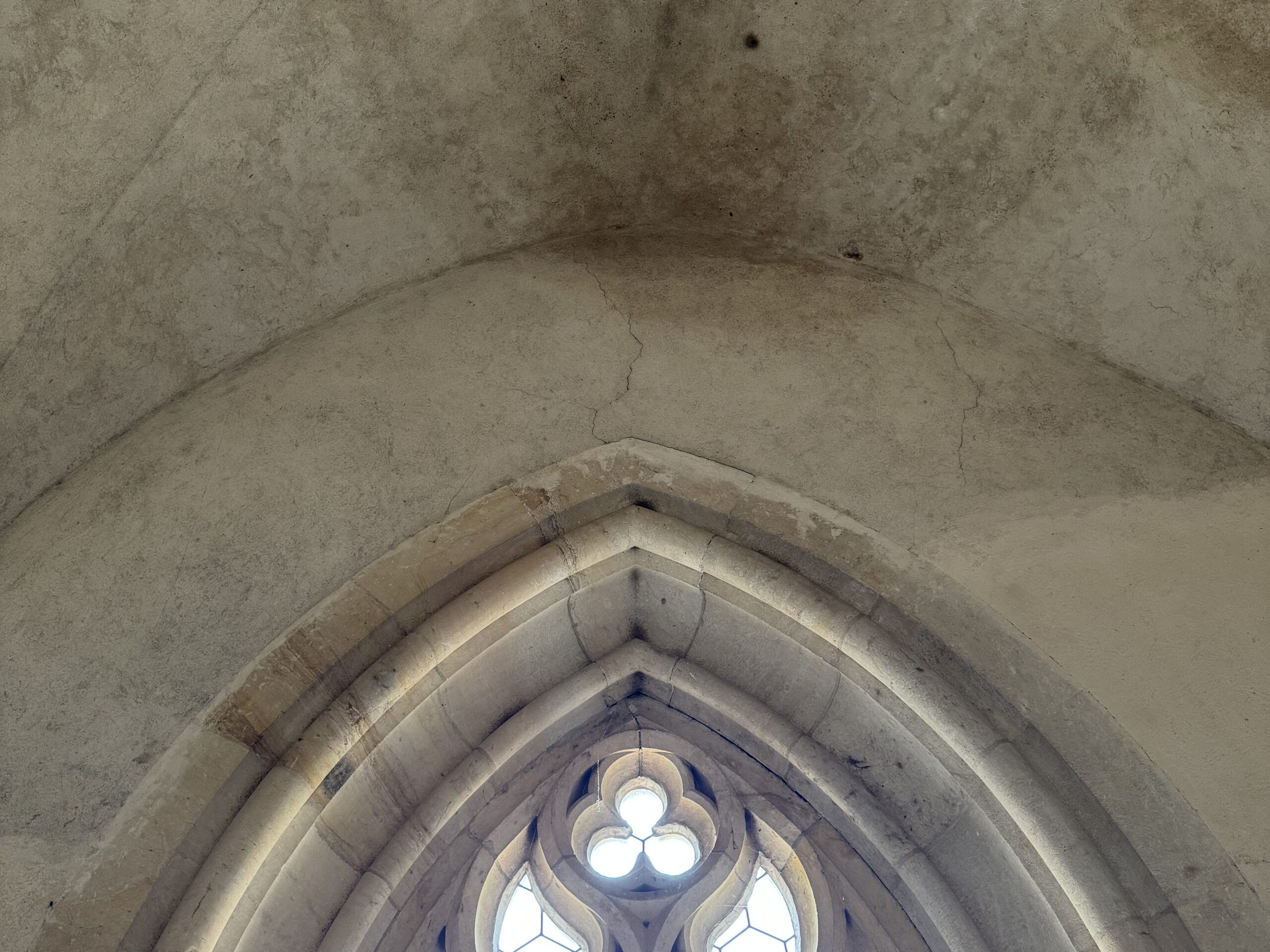

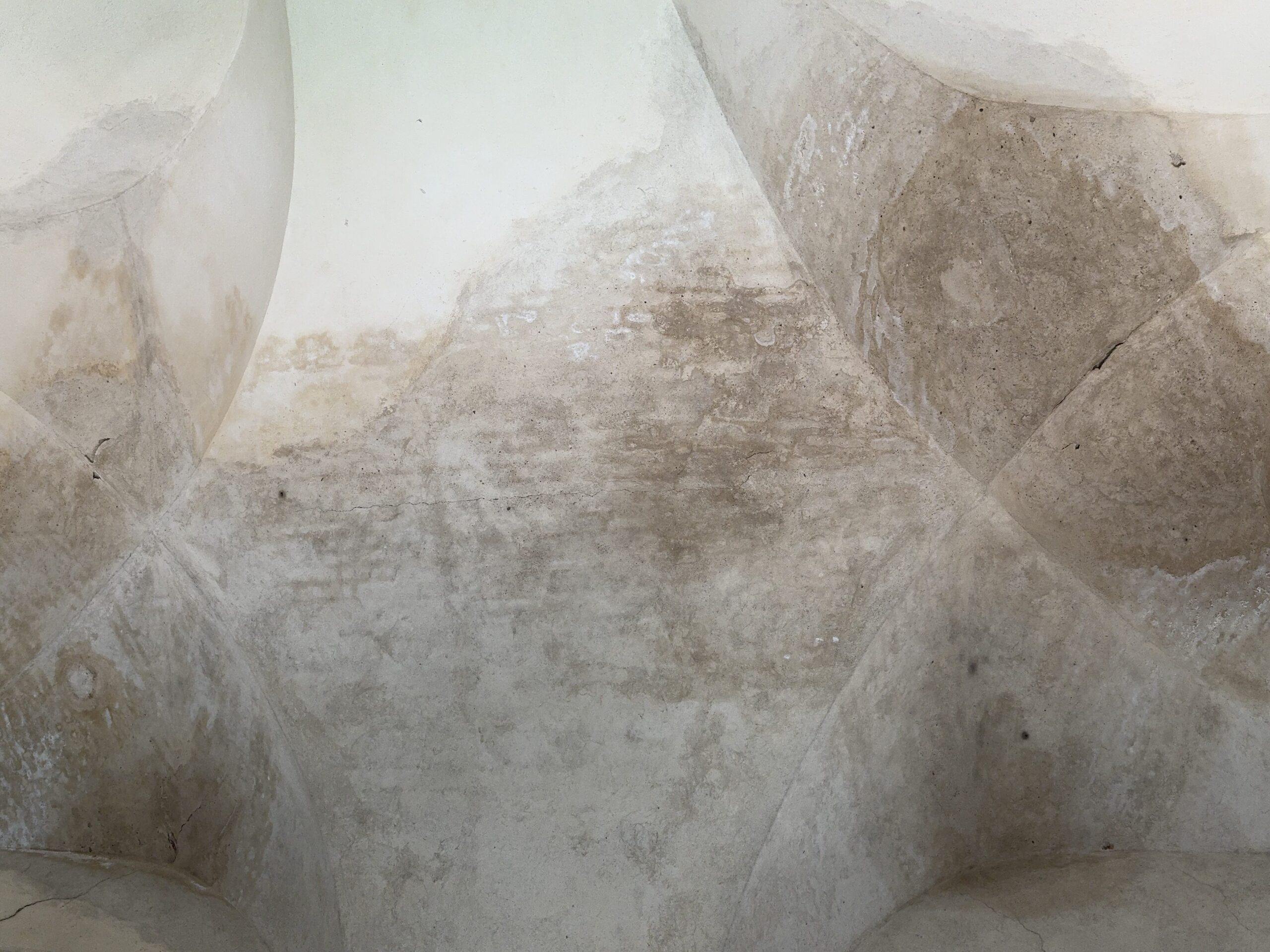

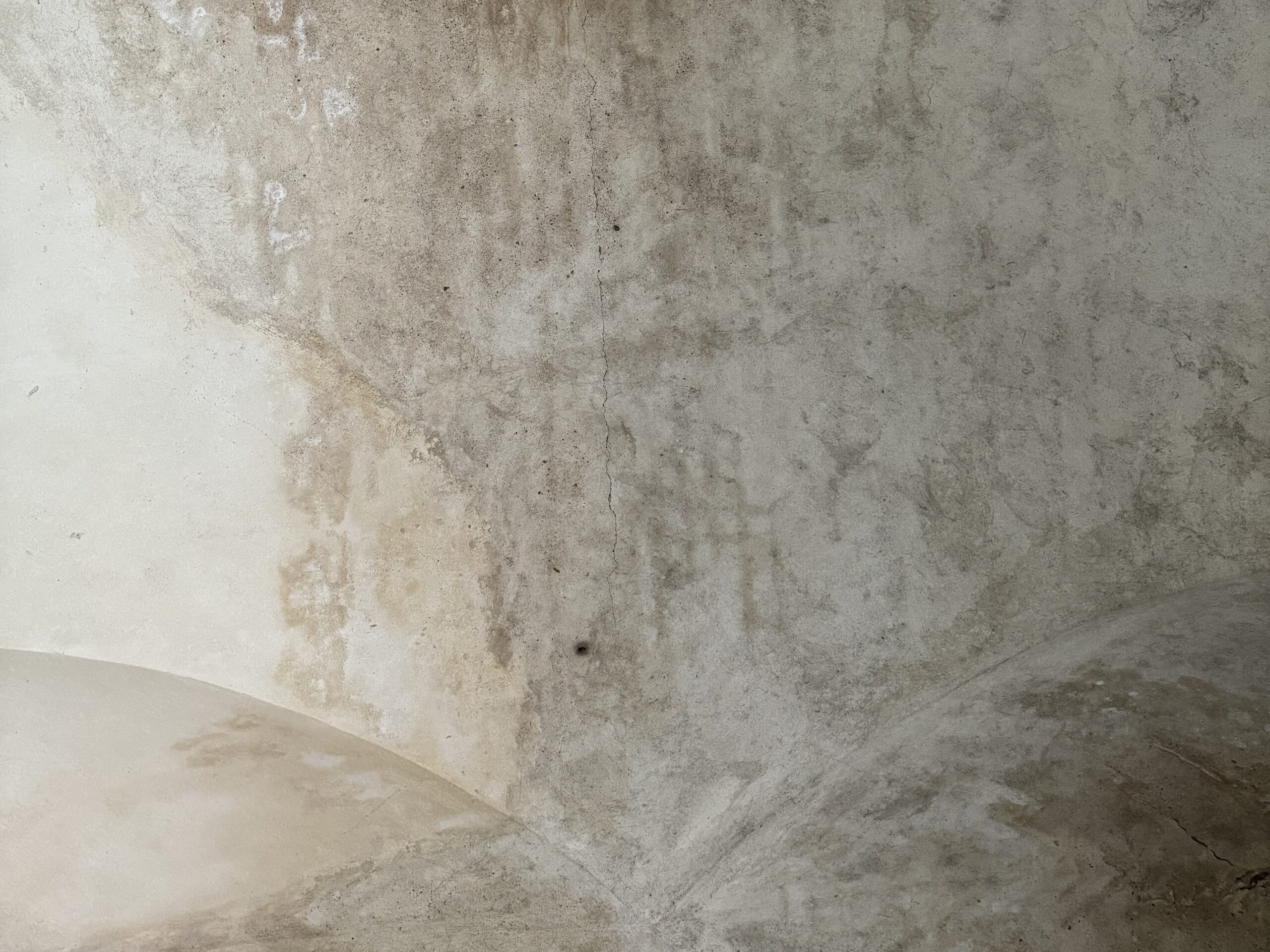

Před realizací

PLÁNUJEME – RESTAUROVÁNÍ VNĚJŠÍHO PLÁŠTĚ PRESBYTÁŘE

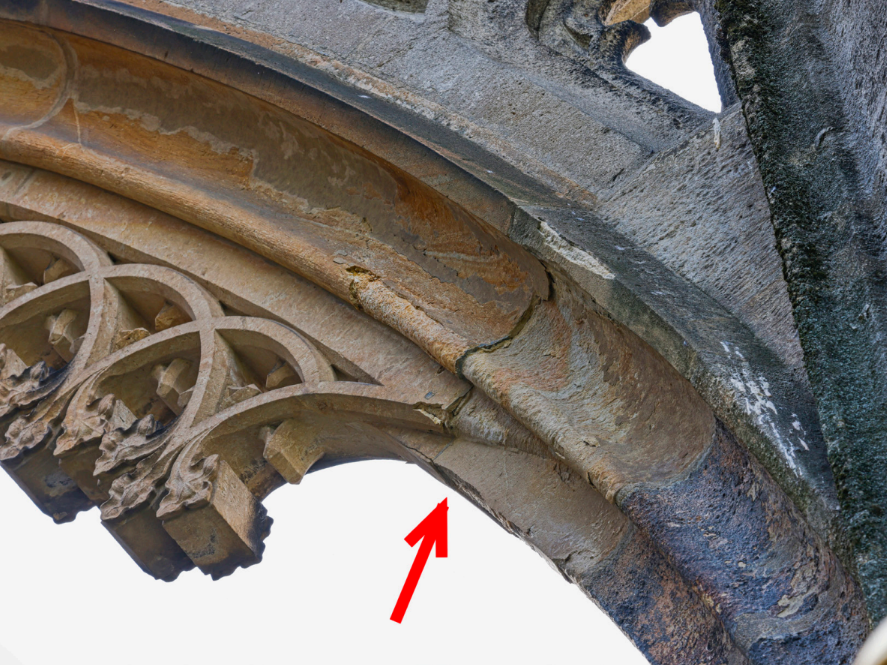

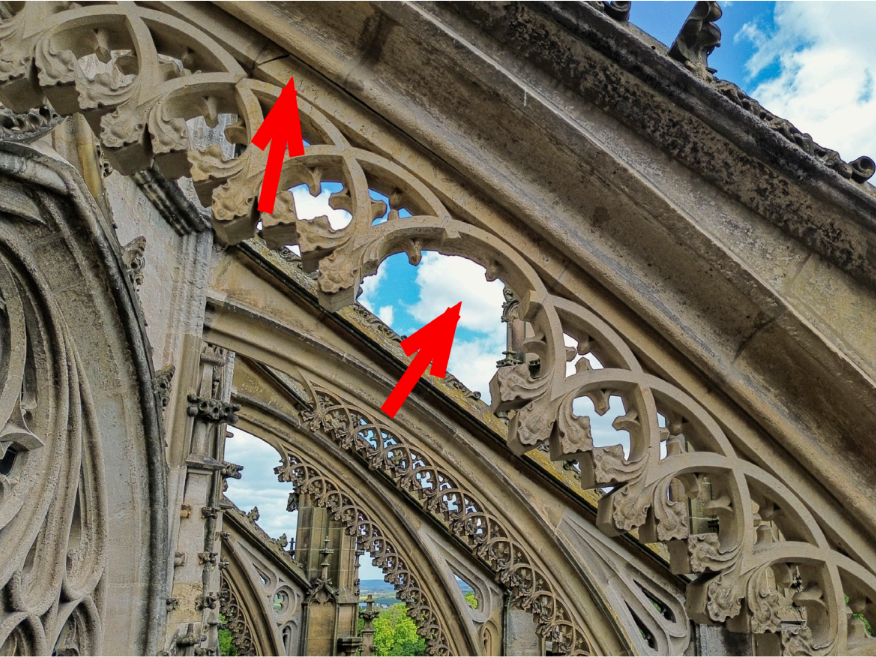

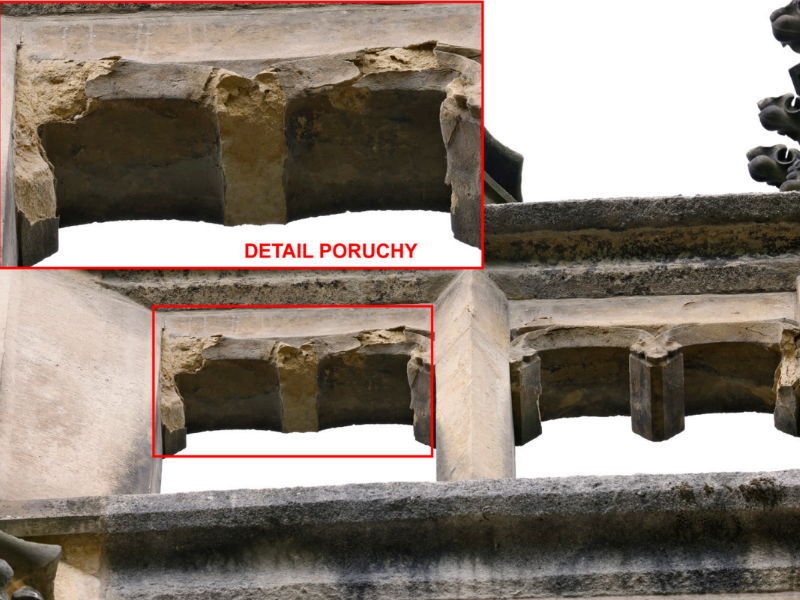

Z důvodu havarijního stavu vnějšího pláště chrámu sv. Barbory, ze kterého začaly odpadávat části kamene, byl zpracován projekt záchrany této kulturní památky, jehož autorem je Ing. Petr Rohlíček.

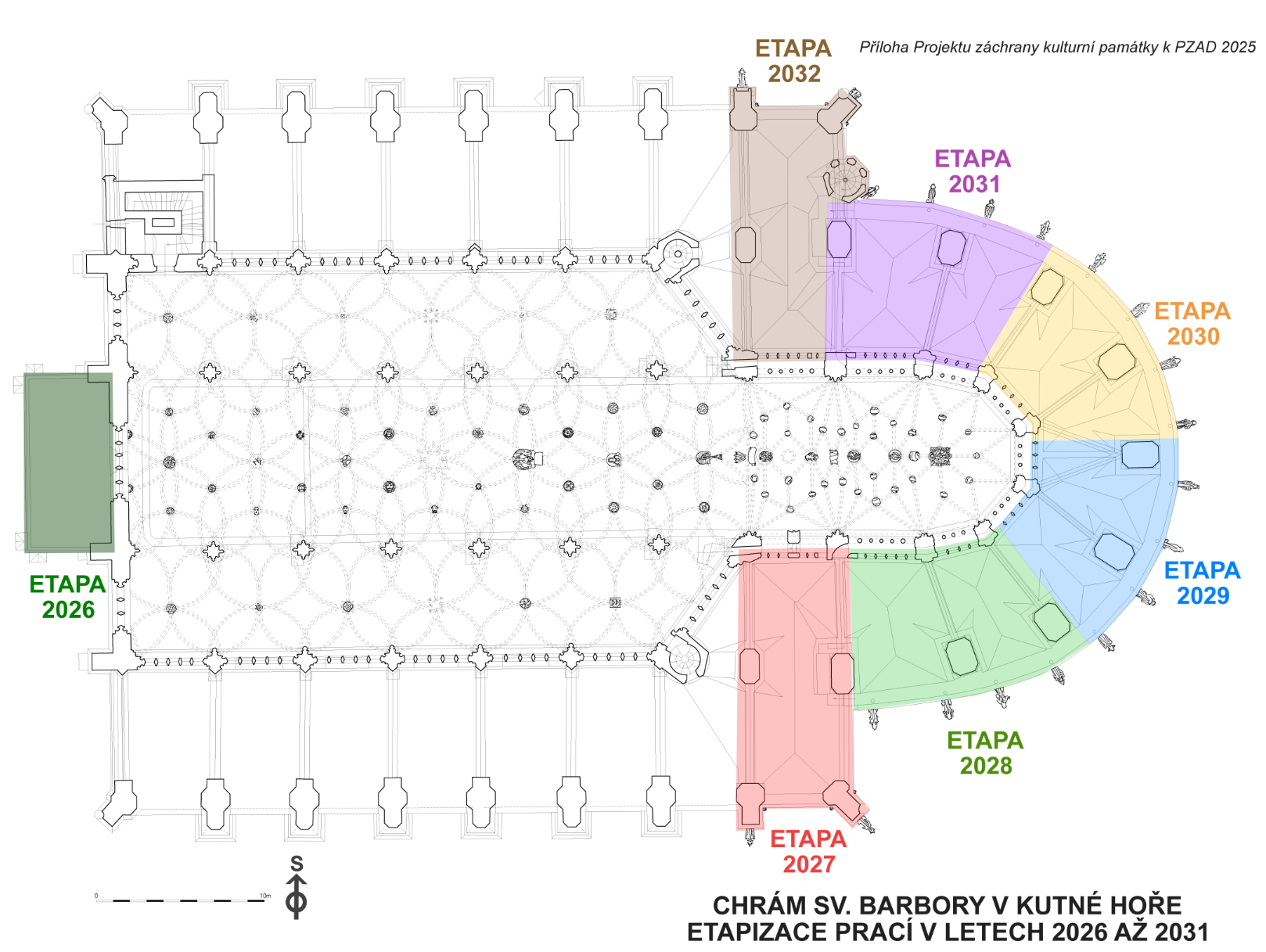

Cílem projektu je zajištění, doplnění, restaurování a konzervace kamenných konstrukcí vnějšího pláště chrámu, včetně opravy střešního pláště radiálních kaplí s olověnými krytinami a dilatačními prvky. Projekt je rozvržen do šesti etap v období let 2027–2032 a jeho předpokládaná celková hodnota činí 24 milionů korun.

Před realizací

PEČUJTE S NÁMI

Každá oprava vyžaduje čas, úsilí i finanční prostředky. Pokud chcete pomoci zachovat krásu chrámu svaté Barbory i pro další generace, budeme vděční za vaši podporu.
